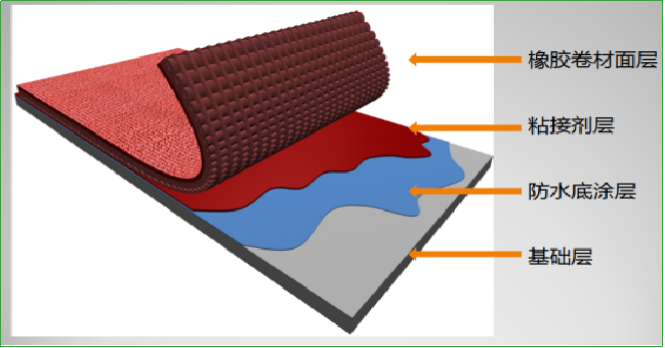

預制型塑膠跑道結構分析圖 適用范圍: ? 學校及專業體育場 ? 田徑場跑道 ? 半圓區 ? 輔助區(主要用于比賽訓練場地) |
|
第一步:施工前準備
1、原有面層的拆除及原有基層材料重整
① 使用手切機將運動場原有面層切開,切開深度直到原有基礎面
② 在已切開接縫的原有面層掀開約300mm,使用改裝叉車的鋼刀沿著瀝青砼面鏟切
③ 將鏟切掉的面層清理外運
④ 對全場進行打磨,直至原有粘接膠磨平
⑤ 再次檢驗基礎平整度情況
⑥ 對局部不合格的基礎面修補:對凸出部位采用專用瀝青打磨機械進行打磨至平整。對出現離層的裂縫進行修補,并對運動場四周的離層部分使用PU膠料填補。
⑦ 基層重整后,為保證避免日后水氣上層積聚在橡膠層與基礎層之間而導致橡膠層隆起、剝離,應在必要的地方采用十字滾涂法來涂上防水底涂層。
2、排水系統
打開排水溝溝蓋板,清理水溝淤泥,疏通排水溝,然后將原有蓋板放回。
3、預制型橡膠卷材產品抽檢
預制型橡膠卷材材料到場后,由業主及監理進行抽樣
第二步:測量放線
1、以《地界放點報告》建立本項目平面控制點,采用J2經緯儀,用交匯法測出控制點坐標,作為本項目放線的基準點
2、以本項目平面控制點為基準,再用直角坐標法放出各施工區及設施位置,反復用經緯儀與鋼尺校正核實
第三步:鋪裝前確認
1、實地丈量場地尺寸,繪制平面圖和鋪裝圖
2、卷材底部的箭頭所示為運動員的跑進方向,即安裝鋪貼方向
3、同一場地上鋪貼同一批次的卷材,以確保顏色均勻
4、使用本產品專用配套粘接劑,使用前請確認固定配比和用量,并按固定配比在規定時間內用完
5、必須由專業測量技術人員按設計要求確認運動場的標志點位線,并用牢固鮮明記號標出,復核無誤后方可進行卷材鋪貼
第四步:鋪裝前準備
1、場地周圍需做圍護處理,避免閑雜人員及車輛進入施工工作面
2、確認施工作業區域,以方便貨物進出、存放和水電設施布置處于最佳施工位置
3、雙組份的粘接劑需另外分組存放,并設置安全禁火明顯標志
4、卷材的移動和展開需用專用的滑輪支架,切勿人力拖拉
5、卷材的裁剪需按繪制的鋪裝圖根據現場尺量后裁剪,裁一塊鋪貼一塊
第五步:施工流程
(一)場地清理和修補

1、面層清理:
① 油污:用專用清洗劑洗除,機油污染嚴重區域需挖出重補
② 污灰:掃帚掃凈后用吹風機吹干凈
③ 較牢固的凸狀物:用鏟刀鏟除并清理
④ 瀝青層輪跡:用鐵錘錘平,局部可加溫后鐵板夯平
⑤ 泥土:用高壓水龍頭沖洗
2、面層修補:
① 平整度及坡度要求:在任何方向和位置上,每4米的丈量距離上不能有超過6mm的起伏;在3m直尺下應不出現超過4mm的間隙,在1米的丈量距離上不能有超過3mm的間隙;不能有超過1mm落差的階梯狀起伏;運動場的最大水平坡度不應該超過1:100 或者 1%;運動場水平坡度應該向內道傾斜;整體坡度要求順著跑動的方向跑道的整體坡度不應該超過1:1000或者少于0.1%。從終點線到300米的總和為零;半圓區坡度以圓心為最高點,呈規則發散坡度,坡度值一般取0.4%
② 平整度檢測:

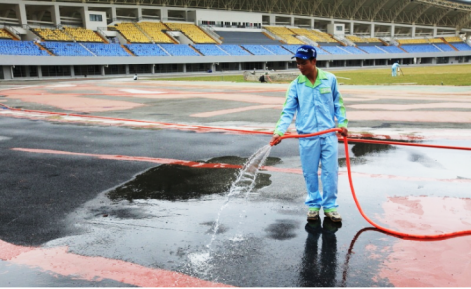

試水:利用水的流動性,在跑道上澆水后,積水的區域便是較凹陷的位置

鋁合金直尺:使用3米的鋁合金直尺,利用合金尺本身的剛性,找出凹陷的區域

3、標明需要處理的區域
在找出瀝青基礎上不平整的區域后,使用鮮明的噴漆標明需要處理的區域,一般會使用箭頭、H(高)、L(低)等易懂的符號說明需要處理的情況。試水后,積水的區域即標識出了基礎層上凹陷的位置

4、補積水
① 使用聚氨酯材料補平凹陷處:配好所需要數量的聚氨酯材料,將其傾倒在需要填補的區域,用3米的鋁合金直尺配合刮耙將其抹平。不要讓多余的聚氨酯材料滴落在不需要修補的區域,同時修補區的邊緣要確保刮平
② 使用打磨機磨平凸起處:對于凸起的地方,使用水磨機或者砂帶打磨機將其打磨平整即可

(二)基礎復驗
1、基礎強度足夠,無返砂返油現象。如果基礎強度不合格,則需要同基礎建設方現場試驗,根據具體情況制定最佳的維修方案
2、基礎密實度要達到鋪膠時補縫用膠量不超過0.3公斤/平方米。如果達不到要求,則需要用塑膠運動場材料或苯丙樹脂為主要材料來修補
3、基礎平整度合格,積水面積不超過15%,并且積水深度不超過2mm。如果不合格,則需要用塑膠運動場材料或苯丙樹脂為主要材料來修補
(三)施工準備
1、施工作業平面布置準備:確定水電源位置,按規范接駁,確保安全;確定材料進出通道和碼放場地;確定粘接劑攪拌工作臺面,要求地面平坦、堅實、干燥,并做好防護污染措施。
2、施工工具準備:檢查工具和攪拌運輸機械性能狀況,并要求試機一遍,按該本項目實況進行模擬操作,并按最優化原則盡可能縮短物料運輸距離,確定先后遠近施工順序。施工作業平面布置準備:確定水電源位置,按規范接駁,確保安全;確定材料進出通道和碼放場地;確定粘接劑攪拌工作臺面,要求地面平坦、堅實、干燥,并做好防護污染措施。
3、 施工工具準備:檢查工具和攪拌運輸機械性能狀況,并要求試機一遍,按該本項目實況進行模擬操作,并按最優化原則盡可能縮短物料運輸距離,確定先后遠近施工順序。
(四)鋪前定位
1、圓心的確定
① 擁有兩個半圓的運動場的兩個圓心是用來定位的關鍵位置,半徑為36.5米的400米標準場地的圓心理論距離為:84.39m
② 需要使用全站儀來對圓心進行精確的定位,基點圓心坐標為:X=2537.230,Y=485.213,可容許的誤差是低于±0.005m
2、直道的定位

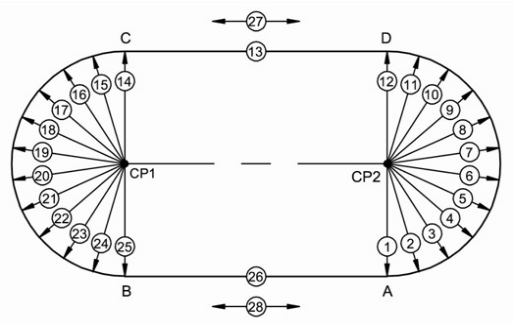

① 直道長度為130米,從已經確定的圓心拉出繃直的鋼尺(或者使用全站儀),找出第一直道內道沿的位置(距離圓心距離為25米;容許誤差:按照圖所示,26個標準定位點,距離應為25±0.005m。27,28是直道寬度的偏差值,容許誤差為±0.01m
② 以內環第一道的第一條分道白線中心線為基礎,以每條跑道的寬度為單位,向外道沿方向用彩色粉筆標出每條道的位置,并且用水泥釘定位,直道兩端都定位完畢后,在兩端的水泥釘之間拉線,繃直。容許誤差:每一道距離圓心的距離應該為(25+nX1.22)±0.005m。
3、彎道的定位

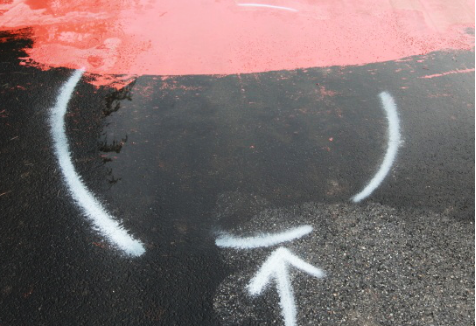

在圓心處釘入一顆定位釘,從圓心拉出繃直的鋼尺,以36米為半徑畫弧,每隔0.5米做標記,并且釘入定位釘

(五)預制型卷材鋪設
1、主跑道卷材鋪裝

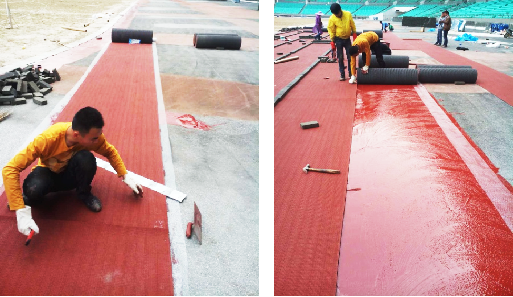

① 定位完畢后,將指定第一跑道第一卷的卷材運到指定位置,拆掉包裝后鋪開,注意第一卷卷材的鋪放一定要嚴格按照定位線擺放
② 第一卷卷材是后續卷材的鋪裝的參考物,定位一定要準確。挑選適當長度和寬度的橡膠跑道卷材,按主賽區中已表明的位置從第一道、二道、三道……的順序開始鋪開(注意:先不用刮涂粘結劑)
③ 鋪開時,卷材之間的橫向接口要重疊100mm 以上,縱向接口要重疊4±0.5mm(備注:每條塑膠卷材出廠時,寬度比施工設計的寬度大4±0.5mm mm),目的是在粘結卷材時,需要采取擠壓方法安裝

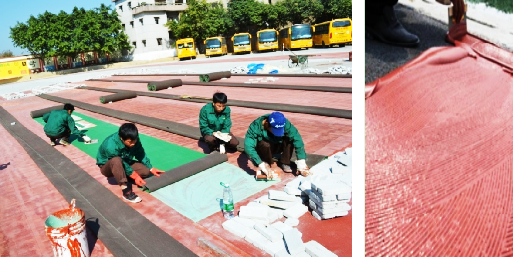

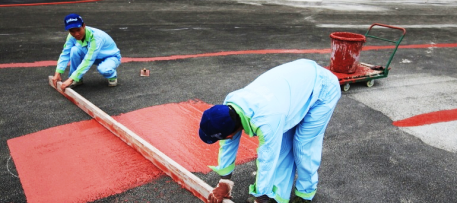

? 卷材的粘接:刮涂粘結劑后,把20cm寬60g玻璃纖維網條鋪貼在卷材縱橫接縫處,以增加縫處的粘結強度,保證在冷熱交替的氣候變化下,能抵抗熱脹冷縮所產生的應力,使接縫處不會翹起或者開裂。然后,將卷材按預定方向鋪開粘結,調整塑膠卷材的位置,保證卷材沿著預設的定位線前行,以固定在預定的位置上。

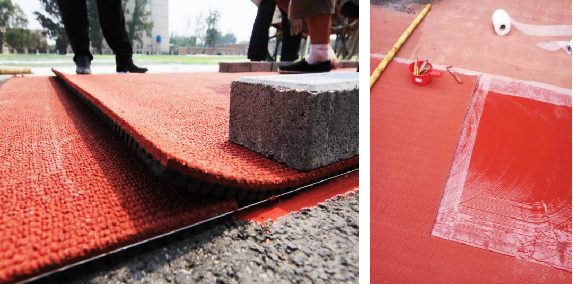

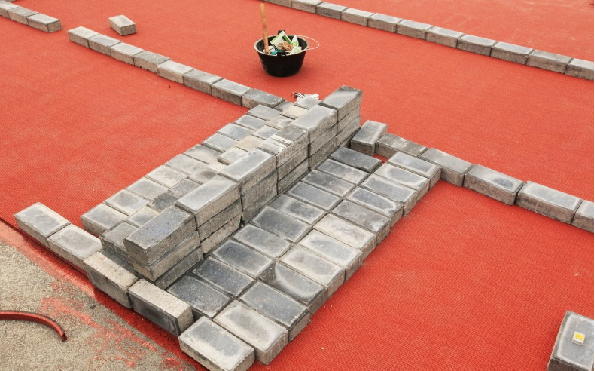

? 壓磚:在粘合劑固化前可用木板在卷材表面壓抹,趕走底層可能存在的氣泡,并且使卷材表面平整,然后用磚塊平壓在卷材的四周邊上,直到粘結劑完全干固為止。磚塊的選擇:以比重較大,底面平整,不開裂,不掉落粉塵為宜。

? 卷材接縫處理

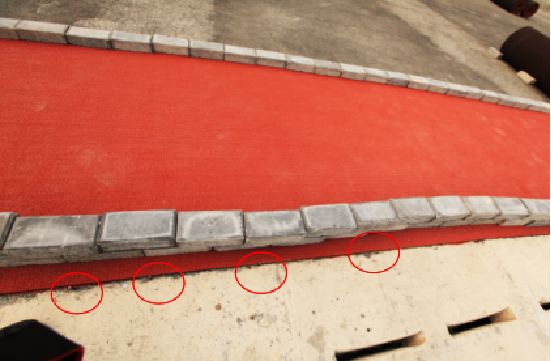

將準備粘結的卷材按以上方法粘結好,并將卷材的一端重疊在已粘結好的卷材的一端上100mm。在距離接口30cm左右的地方可以適當用數個水泥釘加固,保證在接口過程中卷材不會收縮;用鋼尺和鋼刀將重疊部分的卷材平行切割掉96±1mm,并在切口截面涂少量粘結劑,并居中放置20cm寬60g玻璃纖維網條,然后將卷材擠壓粘結在基礎上并同已粘結好的卷材一端緊密對接;確保接口平整后,用磚塊壓實直到粘結劑完全干固為止。沿著接縫,一邊擠壓接縫,一邊連續壓磚跟上,然后迅速壓上第二排,接縫處壓磚以4塊為宜

? 直道的鋪設:在第一道粘結劑完全干固后,可以鋪設第二道,鋪設第二道時,方法同上,但鋪設第二道時,第二道要在縱向方向重疊在第一道上3-5mm,并采用擠壓的方法粘結,注意同第一條道接口處要保持水平;用滾筒滾壓時,滾筒應跨到第一道50cm左右,以保證二條道盡可能在同一平面上;卷材粘結完后,及時用磚塊將卷材四周壓實,直到粘結劑完全干干為止;第三道以后的橡膠跑道鋪設方法同第二道的鋪設方法
? 彎道的鋪設:彎道部分的塑膠卷材粘結鋪設時,將第一道的塑膠卷材外側按場地設計的弧度自然排開。這時塑膠卷材的內側會有微少的打折,這時用磚塊壓平壓實即可;鋪設的其它工作同直道部分的一樣;彎道的鋪設由于跑道曲度的存在,塑膠卷材本身回縮的受力較大,因此可在接口處多釘兩排釘子以增強固定卷材的力度

2、半圓區部分的鋪設
東半圓區設置為鉛球區,西半圓區設置為跳遠區,半圓區的面層用13mm厚紅色預制型塑膠卷材,水池蓋板上用13mm厚紅色預制型塑膠卷材。鋪設方法參照主跑道。
3、鋪設不規則區域時卷材的裁剪方法
? 不規則的直線接縫,用鋁合金長直尺做輔助,將卷材裁直。
? 半圓區和主跑道的銜接處,可用預制帶弧度的木板做輔助,將銜接處的卷材裁剪出圓滑的弧度,和主跑道完美地拼接。
? 對于半圓區中鉛球圈等比賽位置,可小心沿著器械邊緣將卷材裁好,注意邊緣處理。
(六)預制型卷材鋪設
1、用鑒定過的鋼尺,經緯儀放設點位線,各點位數據參照體育工藝的要求,內控相對誤差為±0 — ±1/10000

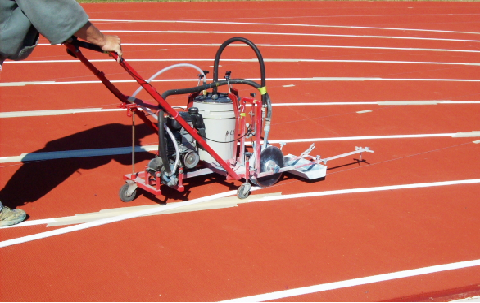

2、畫線可使用噴槍+模板的操作方式,也可使用如下圖所示的畫線機進行。

(七) 退場交付使用
退場前做好成品保護工作
交付后需提交業主場地使用手冊
協助培訓學校專業場地維護人員若干名
